建築コスト高騰で、都市再開発事業が延期・中断

本レポートは、近年日本の都市再開発事業が直面している「コスト高騰」「予算高騰」「完成時期延期」という複合的な課題について、具体的な事例を基に詳細な分析を行います。

調査の結果、これらの課題は単一の要因に起因するものではなく、世界的な資材価格の急騰、エネルギーコストの上昇、慢性的な労働力不足と「2024年問題」、円安の進行、そして国際情勢という複数の要因が複雑に絡み合って発生していることが明らかになりました。

JR津田沼駅南口再開発事業の一時中断、中野サンプラザ再開発の事実上の白紙撤回、後楽園駅前複合大型ビル再開発における度重なる工期見直しと事業費の大幅増、板橋駅西口再開発の計画変更と遅延、さらには三田市駅、大分市、福島県大熊町のマンション再開発における規模縮小や専有面積の縮小といった対応策は、全国的な傾向の一部を形成しています。日本経済新聞の調査によれば、進行中の市街地再開発事業の約8割で完了時期の延期や費用増加が見られると報告されており、これは個別のプロジェクトの問題に留まらず、業界全体に共通する構造的な課題であることを示唆しています 。

これらの事象は、従来の事業計画・リスク評価モデルが現在の急激な外部環境変化に対応しきれていないことを意味します。結果として、初期の事業採算性評価が極めて困難になり、投資家やデベロッパーのリスク許容度を低下させ、新規プロジェクトの停滞や既存プロジェクトの頓挫を招く可能性が高いと分析されます。再開発事業の持続可能性を確保するためには、リスク管理と計画策定の強化、技術革新と生産性向上への投資、そして政策的な支援と制度改革が喫緊の課題として求められます。



都市再開発事業における問題

Q: 再開発事業の何割で問題が発生していますか?

A: 日本経済新聞調査によると、進行中事業の約8割で完了時期延期や費用増加が発生しています。

Q: この問題は一時的なものですか?

A: いいえ、構造的課題として定着しており「新たな常態」となりつつあります。

都市再開発事業は、老朽化した都市機能の更新、防災性の向上、そして地域経済の活性化に不可欠な役割を担っています。特に、大都市圏においては、人口集中と経済活動の集積を支える基盤として、その重要性は増すばかりです。しかし、近年、これらの大規模プロジェクトにおいて、当初の計画段階での見込みの甘さや、予期せぬ外部環境の急激な変化により、コストとスケジュールの問題が顕著に現れています。

日本経済新聞の調査によると、現在進行中の市街地再開発事業の「8割弱で完了時期の延期や費用の増加」が確認されています 。この広範な影響は、特定のプロジェクトに限定された問題ではなく、日本の建設業界全体が直面する構造的な課題の表れであると認識されています。建設工事費の上昇に伴い、新築や建て替えの延期が増加しており、この傾向が都市の再開発事業にも波及していることが指摘されています 。

この状況は、再開発事業におけるコスト増と遅延が、もはや例外的な事象ではなく、むしろ「新たな常態(ニューノーマル)」として定着しつつあることを強く示唆しています。従来の事業計画やリスク評価モデルは、現在の予測不能なグローバル経済の変動、国内の構造的課題(人口減少、高齢化に伴う労働力不足)、そして政策変更(働き方改革)といった複合的なリスクに十分に対応できていない現状が浮き彫りになっています。これにより、初期の事業採算性評価が極めて困難となり、結果として投資家やデベロッパーのリスク許容度が低下し、新規プロジェクトの停滞や既存プロジェクトの頓挫を招く可能性が高いと懸念されます。

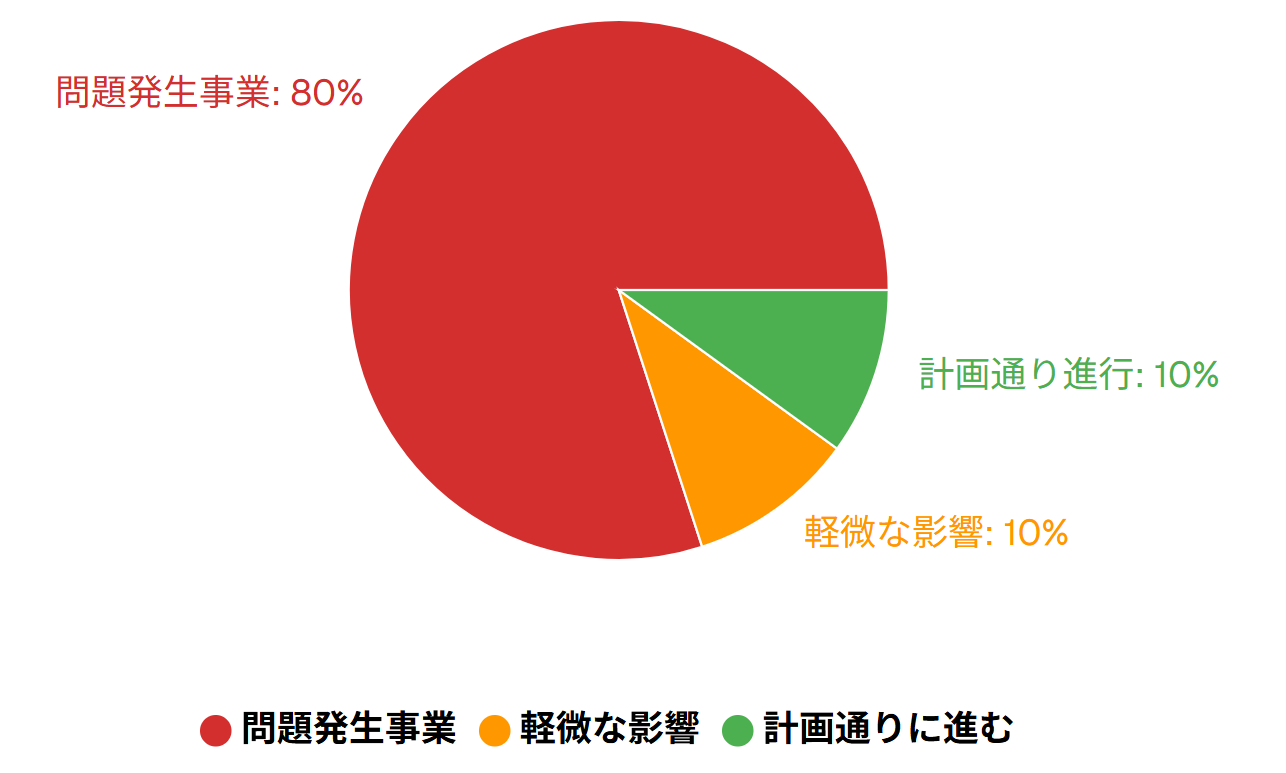

再開発事業に関する発生状況

再開発事業に関する発生状況※日本経済新聞調査データより



各再開発事業の個別分析

Q: 最も深刻な事例は何?

A: 中野サンプラザは事業費が2倍の3539億円に高騰し、事実上白紙撤回となりました。

Q: 津田沼駅再開発の現状はどうなの?

A: 野村不動産が建築費急騰と施工会社不足を理由に事業の一時中断を通知しました。

Q: 後楽園駅前の工期遅延は?

A: 工期が5回見直され、当初より6年以上遅延、事業費も80%増加しています。

Q: 大阪万博の影響はありますか?

A: 板橋駅西口再開発で万博準備による労働力確保困難が遅延原因になっています。

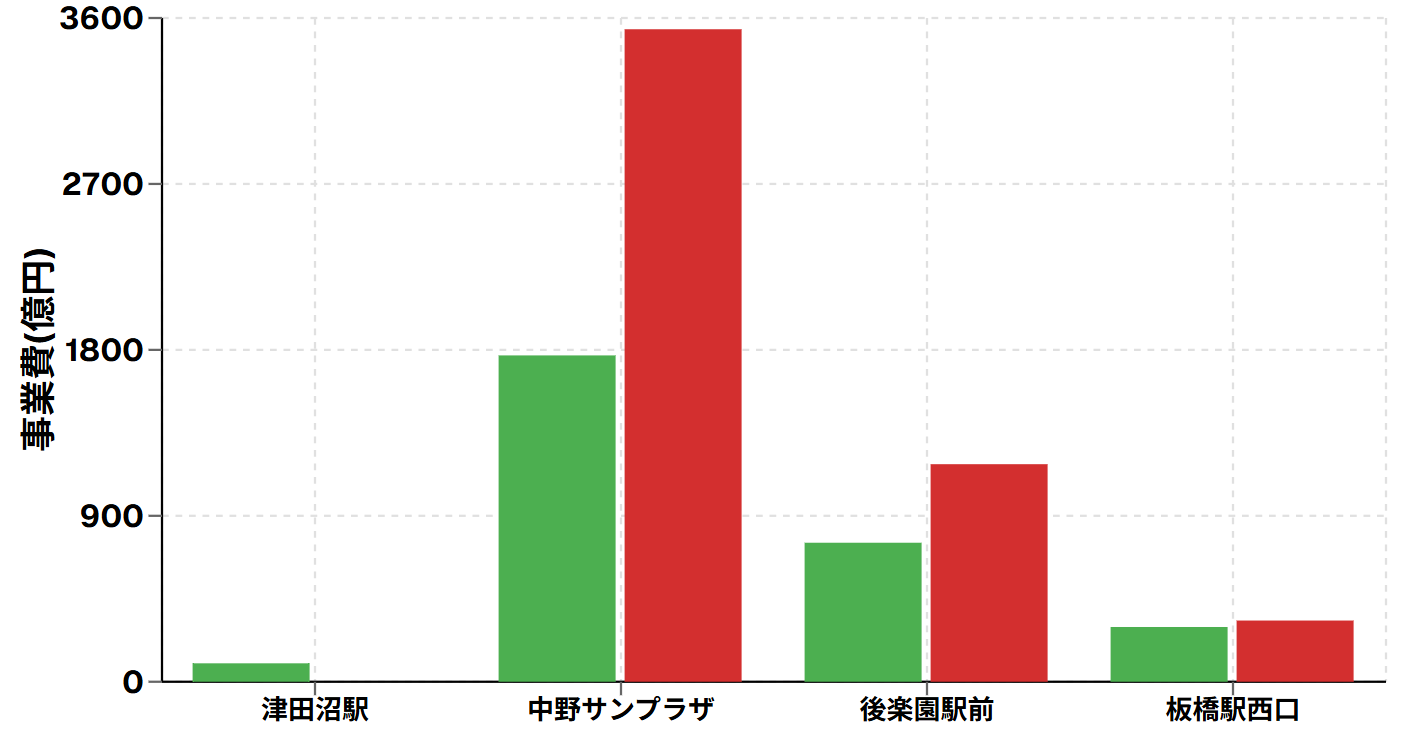

プロジェクト名 所在地 当初事業費 現在事業費 増加率 遅延期間 主要課題
JR津田沼駅南口 千葉県習志野市 不明 不明 一時中断 建設費急騰、施工会社不足
中野サンプラザ 東京都中野区 約1770億円 3539億円 約100%増 白紙撤回 建設コスト高騰
後楽園駅前複合ビル 東京都文京区 754億円 1180億円 約80%増 6年以上 資材・労務費高騰
板橋駅西口 東京都板橋区 297億円 332億円 約12%増 3年以上 万博影響、労働力不足

本セクションでは、ユーザーから提供された具体的な再開発事例について、コスト高騰、予算高騰、および完成時期延期に関する詳細な分析を行います。

プロジェクト名 所在地 当初完成予定時期 現状完成予定時期/状況 当初事業費 現在の事業費/増加率 主要な課題/変更点 関与企業
JR津田沼駅南口再開発事業 千葉県習志野市 2031年 一時中断 (2031年完成困難) 不明 不明 建設費急騰、施工会社不足 野村不動産
中野サンプラザ再開発 東京都中野区 不明 (2029年度完成予定) 事実上の白紙撤回 不明 3539億円 (当初の約2倍) 建設コスト高騰、修繕費100億円 野村不動産
後楽園駅前複合大型ビル再開発 東京都文京区 不明 当初より6年以上遅延 754億円 1180億円 (約80%増) 資材・労務費高騰、工期5回見直し、補助金3倍以上 三井不動産、三菱地所レジデンスなど
板橋駅西口再開発 東京都板橋区 2024年 2029年度竣工予定 (3年以上遅延) 297億円 332億円 (約11.7%増) 建設費高騰、労働力確保難 (万博影響)、計画変更2回 (38階→37階) JR、野村不動産
三田市駅マンション再開発 兵庫県三田市 不明 第1工区: 2026年12月下旬、第2工区: 2027年9月下旬 不明 不明 遅延、計画変更、階数削減示唆 (未確認) 阪急阪神不動産など
大分市マンション再開発 大分県大分市 不明 遅延、計画変更 不明 不明 費用抑制のため階数削減、専有面積縮小、ホテル導入見送り、市による駐車場負担 不明
福島県大熊町マンション再開発 福島県大熊町 不明 遅延、計画変更 不明 不明 費用抑制のため階数削減、専有面積縮小示唆 (復興住宅補助金で対応) 不明



1. JR津田沼駅南口再開発事業

一時中断の背景

JR津田沼駅南口の再開発事業は、千葉県習志野市において野村不動産が施行予定者として進めていました。当初計画では、2025年4月の事業認可、同年11月の権利変換計画認可を経て既存施設の解体工事に着手し、2027年の着工、そして2031年の完成を目指していました 。事業全体の終了は2032年を予定していました 。

しかし、2025年5月22日、野村不動産は習志野市に対し、建築費の急騰と施工会社が見つからないことを理由に、事業の一時中断を通知しました 。これにより、当初目標としていた2031年の完成は困難な状況となっています 。野村不動産は事業を取りやめる意思はないと表明しているものの、中断が長期化する可能性も示唆しています 。

野村不動産のような日本を代表する大手デベロッパーが、複数大規模プロジェクトで事業中断や白紙撤回に追い込まれている事実は、個社だけの問題ではなく、市場全体のリスク認識の変化を反映しています。特に「施工会社が見つからない」という点は、単なるコスト高騰だけでなく、建設業界全体の供給サイドのキャパシティ不足が深刻化していることを示唆しています。大手デベロッパーが事業中断・撤回に踏み切る背景には、単なる採算悪化だけでなく、将来的なコスト上昇リスクや工期遅延リスクの不確実性が許容範囲を超えたという経営判断があります。これは、他のデベロッパーや金融機関に対しても、同様のプロジェクトにおけるリスク評価を厳格化させる強力なシグナルとなり、結果として新規再開発の抑制や既存プロジェクトの見直しを加速させる可能性があります。施工会社不足は、建設業界全体の供給能力の限界を示しており、これは資材高騰と並ぶ、あるいはそれ以上に深刻なボトルネックとして、今後の再開発事業の実現性を大きく左右するでしょう。

2. 中野サンプラザ再開発

事実上の白紙撤回

東京都中野区に位置する中野サンプラザの再開発計画は、事業費の高騰により事実上の白紙撤回が決定されました。築50年を超え老朽化が進んでいた中野サンプラザは、修繕に100億円もの費用が見込まれていました 。中野区長の酒井直人氏は、この修繕費について「現実的な数字ではない」とコメントしています 。

当初の計画では、2023年7月に閉館した中野サンプラザの跡地やその周辺に複合施設が建設される予定でした 。しかし、建設費用が当初の「ほぼ2倍の3539億円」にまで跳ね上がり、事業者の野村不動産が都に提出した事業計画を取り下げる事態となりました 。この事業費高騰が原因で再開発計画は停止し、野村不動産を含む開発を進めていた不動産会社などとの協定解除に合意し、2025年5月22日に正式に「白紙撤回」が決定されました 。

地元住民からは、再開発の頓挫により「放置はしてほしくない」「廃墟にしては広すぎる」といった廃墟化を懸念する声が上がっています 。一方で、「また復活するって。放置するのはもったいないよね、いくらなんでも」と、リニューアルによる復活を期待する意見も聞かれます 。都内では、築50年以上の商業施設である品川区のTOCビルが、建設費高騰を理由に建て替えを延期し、その後リニューアルして営業を再開した事例もあり、不動産コンサルタントも中野サンプラザについて「廃墟になるということは考えにくい」とし、リノベーションによる費用を抑えた再活用が現実的であると指摘しています 。

中野サンプラザの事例は、区の文化ホールを含む公共性の高い再開発であったにもかかわらず、事業費高騰により白紙撤回されたという点で、重要な示唆を与えます。中野区長が修繕費を「現実的ではない」と評したことは、自治体側もコスト増への対応余地が限られていることを示唆しています。公共性の高い再開発事業は、民間事業者だけでなく自治体も深く関与し、住民への説明責任を伴いますが、今回の白紙撤回は、コスト高騰リスクが民間事業者だけでなく、結果的に自治体(ひいては税金)にも転嫁されうる、あるいは事業自体が成り立たなくなるという現実を突きつけました。これは、将来的な公共性の高い再開発において、初期段階でのリスク評価と、コスト変動に対する柔軟な契約形態や補助金制度の再検討が不可欠であることを示唆します。また、地元住民からリノベーションによる活用が提案されている点は、新築・大規模開発に固執せず、既存ストックの有効活用や段階的な開発といった、より現実的で費用対効果の高い代替案を模索する動きが顕在化していることを示しています。

3. 後楽園駅前複合大型ビル再開発

度重なる工期見直しと事業費増

東京都文京区の後楽園駅前複合大型ビル再開発事業は、工期が「5回見直され」、事業時期が当初より「6年以上遅れる見込み」という深刻な遅延に直面しています。スニペットでは具体的な見直し回数は明記されていませんが、「再開発は当初計画よりも大幅に遅れています」と記載されています 。

事業費についても大幅な増加が見られます。総事業費は当初754億円と見込まれていましたが、資材・労務費の高騰を受けて約1100億円に増加しました 。現時点では、さらに増額され約1180億円程度を見込んでおり 、これは当初比で約80%もの大幅な増加となります。ユーザー提供情報では、国や自治体からの補助金も「3倍以上に膨らんでいる」とされています。ただし、スニペットには補助金に関する具体的な金額や変遷の情報は含まれていません。しかし、スニペットでは、文京区が再開発組合の補助金増額要求を容認する姿勢に対し、「公益性は当初の計画のまま」であるにもかかわらず税金が使われることへの問題提起がなされています。

これほどの遅延とコスト増は、初期の計画段階での市場予測の甘さ、あるいは予見不可能な外部環境変化に対するリスクヘッジが全く機能しなかったことを示しています。これは、従来の事業計画・評価プロセスが、長期にわたる大規模プロジェクトに内在する不確実性に対応できていないことを露呈しています。特に補助金が3倍以上に膨らんでいるという事実は、最終的にその負担が税金、すなわち国民や住民に転嫁されていることを意味します。これは、民間事業者の採算悪化を公共が補填する形となっており、再開発事業の公共性と経済性のバランスが著しく崩れていることを示唆します。公益性が増していないにも関わらず補助金が増えているという指摘は、説明責任の欠如と、公共資金の使途に関するガバナンスの問題を浮き彫りにしています。長期化するプロジェクトほど、初期のリスク評価の精度と、予期せぬ事態への対応能力が重要となりますが、現状ではその能力が不足していると言わざるを得ません。

4. 板橋駅西口再開発

計画変更と完成時期の遅延

東京都板橋区の板橋駅西口再開発事業は、計画変更が「2回行われ」、完成が「3年以上遅れる見込み」とされています。当初は2022年に着工し、2024年に完成する予定でしたが、一時停止され、現在は一時的に駐車場として使用されています 。2024年6月時点では、2025年度に解体工事に着手し、2029年度に竣工する予定であり 、大幅な遅延となっています。

計画変更の内容としては、A街区の再開発ビルが地上38階から地上37階に修正されたことが挙げられます 。また、駅前広場の再整備計画も更新され、「車中心」から「人中心」のウォーカブルな空間への転換、交通の円滑化、歩行者空間の拡充、緑地の整備、防災機能の強化などが図られる見込みです 。

建設費高騰も顕著であり、総事業費は当初の約297億円から約332億円に変更され、約11.7%の増加となりました 。この遅延の主な原因の一つとして、2025年4月開催予定の大阪・関西万博の準備により悪化した労働力の確保の難しさと建設費の上昇が挙げられています 。

板橋駅西口の遅延理由として、大阪・関西万博の準備による「労働力の確保の難しさ」が明確に挙げられていることは、特定の地域プロジェクトが、全国規模の大型イベントによって予期せぬ形で影響を受けるという因果関係を示しています。大規模な国家プロジェクト(例: 万博、オリンピック)は、短期間に大量の建設需要と労働力を集中させるため、その期間中は全国各地の建設市場から資材と人材を吸い上げる「ストロー効果」を生み出します。これにより、地方や中規模の再開発プロジェクトは、コスト高騰と工期遅延の二重苦に直面しやすくなります。これは、国家的なイベント計画と、地方自治体や民間による都市開発計画との間の調整不足、あるいは建設市場全体の供給能力の限界を示唆しており、今後の大型イベント計画においては、その建設市場への波及効果をより綿密に予測し、対策を講じる必要性があることを浮き彫りにしています。結果として、地域住民の期待する再開発が後回しになるという、公共性における優先順位の課題も内包しています。

5. その他の地域再開発事例

規模縮小と費用抑制策

三田市駅(兵庫県三田市)、大分市、福島県大熊町のマンション再開発においても、同様に遅延や計画変更、費用抑制のための対策が見られます。

三田市駅(兵庫県三田市) JR三田駅前Cブロック地区第一種市街地再開発事業では、JR三田駅デッキとフラットに繋がる住宅棟(総541戸、地上20階)が計画されています 。当初竣工時期は明記されていませんが、第1工区が2026年12月下旬、第2工区が2027年9月下旬予定とされており、2022年11月10日に事業計画変更の認可を受けています 。ユーザー提供情報では「階数削減」が示唆されていますが、スニペットでは住宅棟の階数に変更があったとの明確な記述はありません。しかし、「事業概要は今後の関係機関協議等により変更の可能性があります」とされており、将来的な変更の可能性は残ります 。

大分市 大分市のマンション再開発では、遅延や計画変更が見られ、費用を抑えるために階数削減や専有面積の縮小といった対策が取られています。具体的な事例として、ホテル導入が見送られ、道路側の2棟の中層棟が低層棟に規模縮小されたこと、高層マンションの部屋の高さを30cm低くしてグレードを下げ、一層増やして24階にしたこと、ホテル150室分の空室を補うためにオフィスや賃貸住宅を新たに導入したこと、そして市が取得予定だった駐車場の負担を民間事業者の代わりに1億円以上肩代わりしたことなどが挙げられています 。一般的なマンション建て替えにおいても、現在の建築基準法により建ぺい率や容積率などの規制が厳しくなっているケースがあり、建て替え後のマンションが小さくなったり、専有面積が減少したりする可能性があると指摘されています 。

福島県大熊町 福島県大熊町のマンション再開発(復興公営住宅)でも、同様に遅延や計画変更が見られ、費用を抑えるための対策が取られています。町内への帰還・定住促進や戸建賃貸住宅不足解消のため、住宅取得・修繕費用や家賃に関する補助金制度が設けられています 。集合住宅の修繕補助金により200部屋近くが整備された事例も報告されています 。

大分市の事例に見られるように、ホテル導入見送り、階数や規模の縮小、用途変更(ホテルからオフィス/賃貸への転換)といった具体的な計画変更は、地方都市の再開発において、当初の収益モデルがコスト高騰により成り立たなくなった際、事業性を確保するために極めて現実的な「妥協」が行われていることを示しています。大都市圏と異なり、地方都市では再開発の経済的メリットが相対的に小さいため、コスト増が事業採算性に与える影響はより深刻です。規模縮小や用途変更は、事業継続のための必須戦略であり、これは市場の需要変化(例:ホテル需要の不確実性)と建設コストのバランスを再評価した結果と言えます。特に、大分市で市が駐車場の負担を肩代わりしている事例は、地方自治体が事業継続のために財政的な支援を拡大せざるを得ない状況を示しており、公共負担の増大という共通課題が大都市圏だけでなく地方にも波及していることを示唆します。また、福島県大熊町のような復興地域では、再開発が単なる経済合理性だけでなく、住民帰還や生活基盤再建という社会的使命を帯びるため、補助金による費用抑制策が不可欠となるという、地域特性に応じた異なる課題と対応が浮き彫りになります。



コスト高騰・予算高騰の主要因分析

Q: コスト高騰の最大要因は何?

A: 建設資材価格急騰、労働力不足、円安進行、国際情勢が複合的に作用しています。

Q: ウッドショックとは何ですか?

A: 米中の住宅需要増とコンテナ不足により木材価格が急騰した現象です。

Q: 大工職人の減少状況は何?

A: 2000年の64.7万人から2020年には29.8万人へと54%も減少しています。

Q: 2024年問題の影響は?

A: 時間外労働上限規制により労務費が5~10%増加、工期も長期化しています。

Q: 円安の建設費への影響は?

A: 日米金利差拡大による円安で輸入資材価格が直接的に上昇しています。

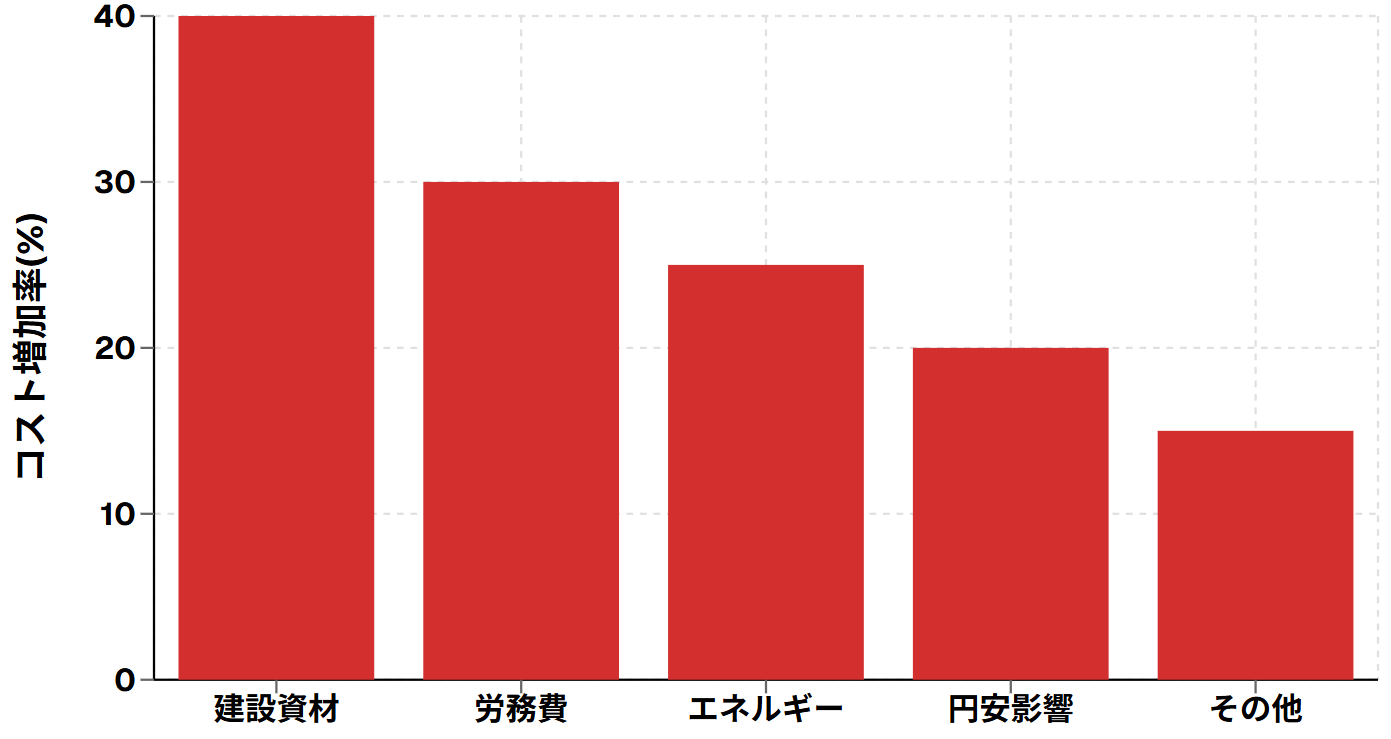

コスト建設削減別影響度

コスト建設削減別影響度※業界調査データより推定

日本の建設費高騰は、単一の要因ではなく、複数の世界的な要因と国内の構造的課題が複合的に絡み合って発生しています。

表2:日本の建設費高騰要因と影響

主要因 具体的な内容/背景 建設コストへの影響 工期への影響 関連する情報源
建設資材価格の急騰 ウッドショック (米中需要増、コンテナ不足、海上輸送運賃上昇)、鉄骨・コンクリート・断熱材等の原材料高騰 材料費高騰 供給不足による納期遅延 [1, 2]
エネルギー資源価格の上昇 産油国の産出抑制、原発停止による火力発電依存、LNG需要増 (特に中国)、地球温暖化 資材製造コスト増、運搬費増、重機燃料費増 間接的な影響 [1, 2]
慢性的な労働力不足と人件費上昇 職人の高齢化、若年層の担い手不足、技術習得機会減少、賃金水準の相対的低さ 労務費高騰 (職人の奪い合い) 人手不足による工期延長 [1, 2]
「働き方改革関連法」と「2024年問題」 時間外労働上限規制の本格適用 (2024年4月~) 労務費のさらなる増加 (5~10%) 工期の長期化、受注制限 [3, 1]
大型プロジェクトの集中 大阪・関西万博、半導体工場、データセンター等の同時進行 労働力・資材の奪い合い、コスト上昇 労働力確保難、資材納期遅延 [3, 4]
円安の進行 日本の低金利政策、日米金利差の拡大、円売りドル買いの加速 輸入資材価格の直接的な上昇 間接的な影響 [2]
国際情勢 ウクライナ情勢に起因するロシアへの経済制裁、世界的な資源価格高騰 資源輸入価格の高騰、建設資材価格への波及 間接的な影響 [2]

1. 建設資材価格の急騰

建設費が高騰する主な要因の一つは、建築資材の価格が大幅に上昇していることです 。特に顕著なのが「ウッドショック」と呼ばれる現象です。これは、新型コロナウイルスの影響で、世界的に木材需要が増加した一方で、輸入木材の供給が滞ったことが原因です 。具体的には、アメリカでの郊外への移住増加や株高による富裕層の住宅取得意欲向上、そして同時期の中国での住宅取得需要増加が主なきっかけとなり、これら2大経済大国での木材需要の急増により、輸入木材価格が高騰しました 。さらに、新型コロナウイルスによる世界的なコンテナ不足と海上輸送運賃の上昇もウッドショックの一因となり、この影響は日本では2021年3月頃から顕在化しています 。

木材だけでなく、鉄骨、コンクリート、断熱材などの建築資材も、世界的な需要増加や原材料高騰を背景に価格が上昇しており、建築費全体を押し上げる大きな要因となっています 。

ウッドショックの事例は、特定の資材の価格変動が、遠く離れた海外の需要や物流問題に直接起因していることを明確に示しています。これは、日本の建設業界がグローバルサプライチェーンの変動に極めて脆弱であることを意味します。日本の建設資材の多くが輸入に依存している構造は、平時にはコスト効率を高める利点がありますが、グローバルな供給網が寸断されると、即座に国内の建設コストに跳ね返るという決定的な弱点を抱えています。これは、資材調達戦略において、サプライチェーンの多様化や国内生産能力の強化といったレジリエンス(回復力)を高める視点が不可欠であることを示唆します。また、資材高騰は単に「費用が増える」だけでなく、供給不足による「工期遅延」も引き起こすため、プロジェクト全体の実行可能性を脅かす複合的なリスクとなっています。

2. エネルギー資源価格の上昇

ガソリンや電力などのエネルギー資源の価格上昇も、建築費増加の重要な要因となっています 。建築現場では、重機の運転や資材の輸送に大量の燃料が必要となるため、燃料費の上昇は建築コストに直接影響を与えます 。

さらに、エネルギー資源の価格上昇は、建築資材の製造コストにも大きく関わるため、結果として建築資材の価格上昇の間接的な原因にもなっています 。ガソリン代高騰の理由は、近年、産油国がEV車普及によるガソリン価格の値崩れを警戒し、産出を抑制しているためとされています 。電気代高騰も地球温暖化が要因であり、日本の多くの原発が停止しているため火力発電への依存度が高まり、燃料となる石炭、石油、液化天然ガス(LNG)の輸入に頼らざるを得ない状況です 。特に、CO2排出量が最も少ないLNGの需要が世界的に高まり、中国の需要増が価格高騰の大きな原因となっています 。また、地球温暖化による天候不順で、自然エネルギーに頼っていた国々も火力発電に切り替える必要が生じ、LNG価格がさらに高騰しています 。

国内のエネルギー政策(原発停止)が、国際的なエネルギー市場の動向(LNG需要増)と結びつき、最終的に建設コストに影響を与えているという多層的な因果関係が示されています。これは、一見無関係に見える政策決定や環境問題が、建設業界に直接的な経済的影響を及ぼすことを意味します。建設コストにおけるエネルギー費の割合は無視できません。特に、日本が資源小国であり、エネルギー源の多くを輸入に頼っている現状では、国際的なエネルギー価格の変動や国内のエネルギー政策の方向性が、建設プロジェクトの採算性を大きく左右します。これは、再開発事業の計画段階で、エネルギー価格の将来予測や、再生可能エネルギー導入によるコストヘッジの検討など、より広範な視点でのリスク評価が求められることを示唆しています。また、地球温暖化が間接的に電気代高騰の一因となっている点は、環境問題が経済活動に与える影響の複雑さを示唆しています。

3. 慢性的な労働力不足と人件費上昇

建築費高騰はここ数年に始まったものではなく、既に10年近く上がり続けており、職人等の慢性的な人材不足がその主要な原因の一つです 。特に深刻なのが職人の高齢化と若年層の担い手不足です。大工職人は2000年の64.7万人から2020年には29.8万人へと54%も減少しており、60歳以上が大工職人全体の43%を占める一方で、30歳未満はわずか7%に過ぎません 。技術習得機会の減少や、大工職人の平均年収が一般サラリーマンより低いという経済的な問題が、若年層の担い手不足の背景にあるとされています 。

この慢性的な人手不足に拍車をかけているのが、「働き方改革関連法」の適用と「2024年問題」です。2024年4月からは時間外労働の上限規制が本格適用され、これまでのような長時間労働が認められなくなり、人件費の上昇や工期の長期化が発生しています 。現場からは4月以降、労務費がさらに5~10%増加しているとの意見も聞かれます 。職人不足などで人材確保が難しい中小の建築会社では、時間外労働規制に対応するため、受注を制限せざるを得ないケースも出ています 。

さらに、大阪・関西万博の準備も労働力確保の難しさを悪化させています。板橋駅西口の再開発の遅延原因の一つとして、2025年4月開催予定の大阪・関西万博の準備により悪化した労働力の確保の難しさが挙げられています 。各所での大型プロジェクト(半導体工場、データセンター等)の同時進行も、全国的な人手不足・資材不足を発生させており、資材の納期遅延も引き起こしています 。

労働力不足は、過去10年間にわたる慢性的な問題であり、職人の高齢化と若手不足という建設業界の構造的な課題に直面しています。そこに、2024年4月からの「働き方改革関連法」による時間外労働上限規制と、大阪・関西万博などの全国的な大型プロジェクトの同時進行が重なることで、問題が質的に変化し、一層深刻化しています。慢性的な労働力不足は、建設業界の魅力を高め、若年層の参入を促す根本的な対策(賃金改善、技術継承プログラム、労働環境改善)が不足していることを示します。2024年問題は、この構造的課題に法的な上限規制を課すことで、既存の労働力では賄いきれない工数を生み出し、結果的に人件費の急激な上昇と工期の長期化を不可避にします。さらに、万博のような国家的なイベントが短期間に大量の労働力を吸い上げることで、地方や一般の再開発プロジェクトは「二級品」扱いされ、人材確保が極めて困難になるという市場の歪みを生じさせています。これは、建設業界全体の生産性向上と、労働環境の抜本的な改革なしには、再開発事業の継続が困難になることを示唆する、喫緊の課題です。

4. 円安の進行と輸入資材への影響

建築資材の多くを輸入に頼る日本では、円安も建設費高騰の大きな原因の一つです 。ここ1~2年の円安は、日本の低金利政策が原因とされています。世界の主要国が物価上昇を抑えるために金利を上げている中、日米の金利差が拡大し、円を売ってドルを買う動きが加速し、円安が進行しています 。

円安は輸出には有利に働きますが、輸入には不利に作用し、建築資材の価格をさらに押し上げています 。

日本の金融政策(低金利政策)が円安を引き起こし、それが輸入資材の価格を直接的に押し上げているという明確な因果関係が示されています。これは、金融政策が建設業の事業採算性に直接的な影響を与えることを意味します。建設業は、その性質上、資材調達において国際市場の影響を大きく受けます。円安は、輸入資材のコストを直接的に増加させ、建設プロジェクトの予算を圧迫します。これは、金融当局がマクロ経済の安定を追求する中で、特定の産業、特に建設業のような輸入依存度の高い産業が予期せぬ形でコスト増の負担を強いられるという政策の副作用を示しています。再開発事業の計画においては、為替レートの変動リスクをより厳密に評価し、ヘッジ戦略を検討する必要があるでしょう。金利政策の転換(利上げ)が円安解消につながる可能性は示唆されていますが、同時に住宅ローン金利上昇による住宅需要減退という別のリスクも生じるため、政策のトレードオフも考慮する必要があります 。

5. 国際情勢の影響

国際情勢も建設コストに大きな影響を与えています。特に、ウクライナ情勢に起因するロシアへの経済制裁は、世界の資源価格を高騰させています。日本のような資源小国は、高騰した価格で資源を輸入せざるを得ず、これが建設資材を含む全体的な輸入価格の高騰に繋がっています 。

ウクライナ情勢という地政学的な出来事が、遠く離れた日本の建設資材価格に直接的な影響を与えているという明確な因果関係が示されています。これは、再開発事業の計画において、地域的な市場動向だけでなく、グローバルな地政学リスクを考慮する必要があることを示しています。現代の建設プロジェクトは、もはや国内の経済環境だけで完結せず、国際的な政治・経済の動向に大きく左右されます。特に資源小国である日本は、エネルギーや原材料の多くを輸入に頼るため、地政学リスクがサプライチェーンを通じて建設コストに直結する構造となっています。これは、事業計画の策定において、より広範な外部環境分析と、予期せぬ国際情勢変化に対するリスクシナリオの検討、代替調達先の確保といったレジリエンス戦略の重要性を浮き彫りにします。



完成時期延期の主要因分析

都市再開発事業における完成時期の延期は、コスト高騰と密接に関連しており、複数の要因が複合的に作用して発生しています。

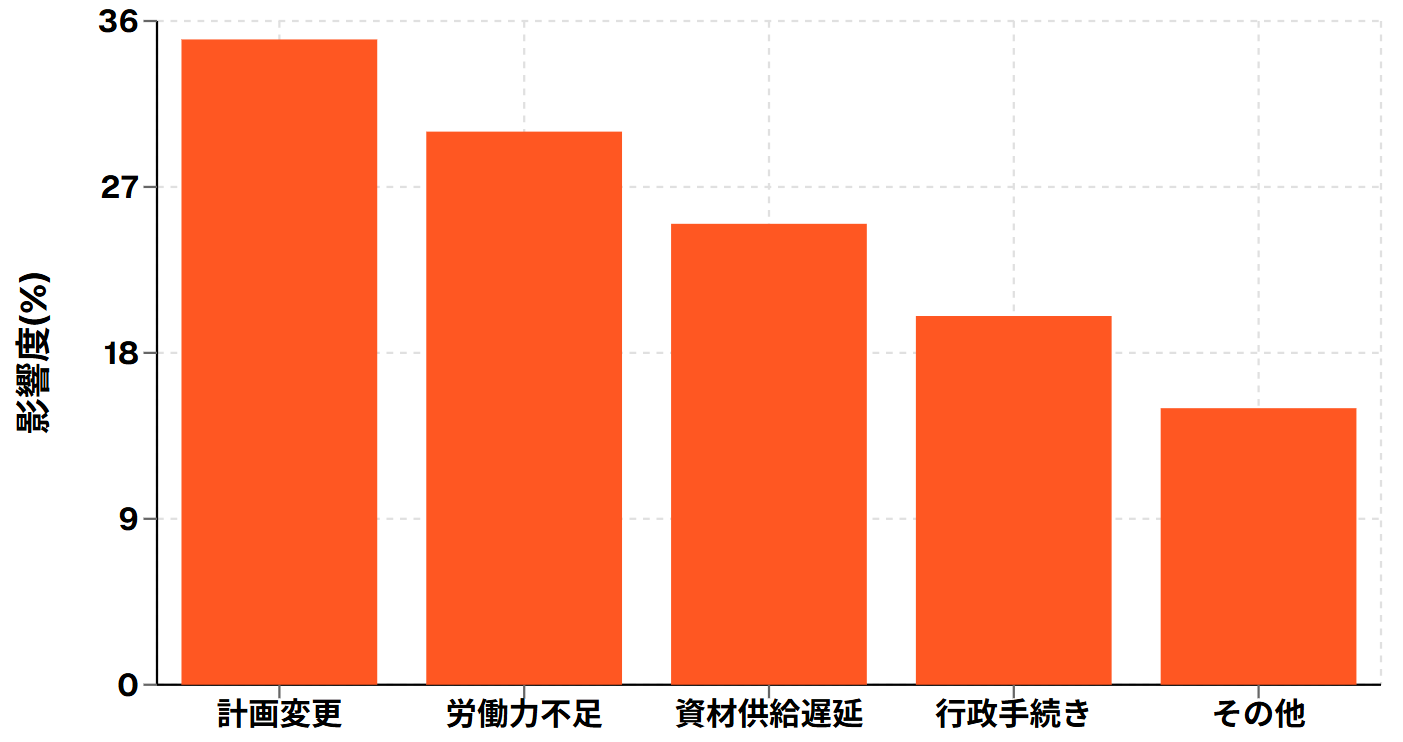

工期延期の影響度分析

工期延期の影響度分析



1. 建設費高騰に伴う事業計画の見直し

主要プロジェクトのコスト比較

主要プロジェクトのコスト比較

建設費が大幅に上昇するにつれて、当初の事業計画では採算が取れなくなるケースが増加します。これにより、事業者は規模縮小や用途変更など、計画の抜本的な見直しを余儀なくされます 。中野サンプラザの事例では、建設費が当初の2倍近くに跳ね上がった結果、事業計画の取り下げ、ひいては白紙撤回に至りました 。板橋駅西口の再開発でも、総事業費を約297億円から約332億円に変更し、A街区の再開発ビルを地上38階から地上37階に修正するなど、コスト高騰に対応するための計画変更が行われています 。このような計画変更は、新たな設計や許認可の取得が必要となり、結果的に工期を長期化させる要因となります。

2. 資材供給の遅延と人手不足による工期延長

全国的に人手不足・資材不足が発生しており、これは各所での大型プロジェクト(半導体工場、データセンター等)の同時進行によってさらに加速しています 。これにより、建設資材の納期遅延が頻繁に発生し、工事の進捗に直接的な影響を与えています 。

加えて、2024年4月から本格適用された「働き方改革関連法」による時間外労働の上限規制は、建設業界の労働環境を大きく変えました 。以前と同等の工期でスケジュールを進めようとすると、より多くの人手を確保する必要があり、労務費が嵩むか、あるいは物理的に工期そのものが長期化せざるを得ない状況にあります 。板橋駅西口の再開発の遅延原因の一つとして、2025年4月開催予定の大阪・関西万博の準備により悪化した労働力の確保の難しさが挙げられており 、大規模イベントが他のプロジェクトの労働力供給を逼迫させる影響も顕著です。

3. 計画変更に伴う行政手続きの長期化

再開発事業は、多数の権利者、行政機関、民間事業者、地域住民が関与する複雑なプロセスを伴います。一度計画が変更されると、その都度、関係者間での合意形成、行政機関への再申請、許認可の再取得といった膨大な手続きが必要となります。後楽園駅前複合大型ビル再開発では、工期が5回見直され、事業時期が当初より6年以上遅れる見込みであることは、計画変更のたびに行政手続きや多数の関係者間での再調整に膨大な時間と労力を要することを示唆しています。板橋駅西口再開発でも計画変更が2回行われ、完成が3年以上遅れる見込みとなっているのは、計画変更が直接的に工期延期に繋がる典型的な例です。

建設費高騰は直接的に事業採算性を悪化させ、結果として計画変更(規模縮小、用途変更など)を余儀なくさせます。この計画変更は、新たな行政手続きや承認プロセスを必要とし、これがさらに工期を長期化させるという悪循環を生み出しています。これは、コスト高騰が工期延期を引き起こし、その工期延期がさらにコスト増を招くという負のスパイラルを示しています。特に、再開発事業は多数の利害関係者が関与するため、一度計画が変更されると、合意形成と行政手続きに膨大な時間と労力を要します。この「行政手続きのボトルネック」は、市場の変動速度に比べて意思決定プロセスが遅いという公共事業の構造的課題を浮き彫りにし、迅速な対応を阻害する要因となっています。この遅延コストは、最終的に事業費のさらなる増加や、事業自体の頓挫リスクを高めることになります。

問題解決策の優先順位

優先順位 対策内容 実施困難度 期待効果 実施期間
1 リスク評価モデルの見直しと柔軟な契約形態の導入 高い 1~2年
2 建設業界のDX推進と生産性向上技術の導入 高い 高い 3~5年
3 労働環境改善と若年層の産業参入促進 高い 5~10年
4 サプライチェーンの多様化と国内生産能力の強化 高い 3~7年
5 行政手続きの簡素化と迅速化 2~3年



広島では・・・



ここ広島でも複数の大規模開発が予定されています。その中でもマンションがらみの計画をピックアップしてみます。



西広島駅前の再開発

項目 内容
名称 西広島駅南口西地区第一種市街地再開発事業
用途 住宅
高さ 162.250m
階数 地上45階・塔屋2階・地下1階
構造
住戸数 450室
建築主 西広島駅南口西地区市街地再開発準備組合
事業推進協力者 大林組、東畑建築事務所、復建調査設計
着工予定 2027年頃
竣工予定 2033年頃



本通3丁目地区市街地再開発事業

項目 内容
名称 本通3丁目地区市街地再開発事業
用途 商業施設・業務施設・ホテル・住宅・駐車場等
敷地面積 約11,500平方メートル
建築面積 約10,700平方メートル
延床面積 約169,800平方メートル
容積率 1,195%
階数 地上8~53階
高さ 約21~185m



広島八丁堀3・7地区市街地再開発

項目 内容
名称 広島八丁堀3・7地区市街地再開発
用途 商業・オフィス・マンション・教育施設等
敷地面積 約1.2ヘクタール
建築面積
延床面積 約68,100平方メートル
容積率
階数 地上15~28階
高さ 約60~120m



サンモール一帯再開発

項目 内容
名称 紙屋町2丁目2番地区再開発
用途 商業・マンション・ホテル等
敷地面積 約1.5ヘクタール
建築面積
延床面積
容積率
階数 地上50階建



開発自体は進むでしょうが、それぞれのタワーマンション計画はどうなるのでしょうか?

建築コスト上昇、人件費高騰、物価上昇など、マイナス面の影響を受けて、いくつかのタワーマンションが縮小、白紙撤回になるのではないでしょうか。

スポンサーリンク

【PR】

※坪単価は、過去から現在販売中の物件、すべてにおいて当サイトの予想・想定です。※個人運営のサイトです。竣工時期や坪単価など間違えていたらごめんなさい。※物件購入の判断は、このサイトの内容では行わないでください。※物件名は省略する場合があります。
